Номер 40-008-00 |
Наименование проекта Методы оценки рисков при обосновании организационно-технологических решений в строительстве |
Назначение Выбор перспективных организационно-технологических решений с учетом влияния различных факторов риска при осуществлении строительной деятельности |
Рекомендуемая область применения Управление в строительстве |

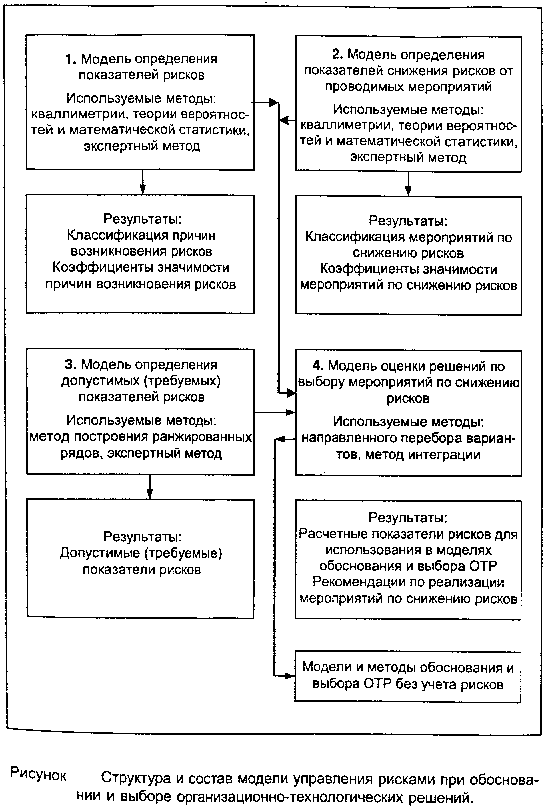

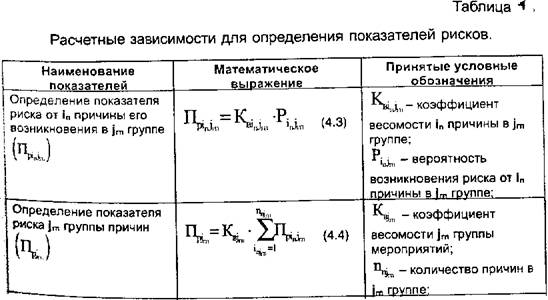

Описание Для учета факторов риска при выборе перспективных организационно-технологических решений (ОТР) необходимо управлять ими на основе модели управления рисками, которая позволяет решать следующие задачи: -выявить причины возникновения чрезвычайных и аварийных ситуаций и провести их классификацию; -разработать методику и выбрать методы определения коэффициентов значимости причин возникновения чрезвычайных и аварийных ситуаций; -выявить мероприятия по снижению рисков и провести их классификацию, а также классификацию факторов риска применительно к обоснованию и выбору ОТР; -разработать методику и выбрать методы определения коэффициентов значимости мероприятий по снижению возможных рисков; -выбрать методы определения допустимых (требуемых) показателей рисков; -выбрать методы оценки решений по выбору мероприятий по снижению рисков для конкретной ситуации и оценке уровней ОТР; -определить способы взаимодействия модели управления рисками с существующими моделями обоснования и выбора ОТР без учета рисков. Структура и состав модели управления рисками при обосновании и выборе организационно-технологических решений приведены на рисунке. При обосновании и выборе организационно-технологических решений к новым методам получения оптимального варианта предъявляются требования, в которых должны быть учтены причины возникновения рисков и мероприятия по их снижению. Перечень известных требований может быть положен в основу классификации причин возникновения рисков, которые необходимо учитывать ОТР. Структура модели определения количественных показателей возникновения рисков должна включать следующие блоки: 1-й блок - определение коэффициентов весомости причин возникновения рисков при обосновании и выборе организационно-технологических решений в соответствии с принятой классификацией; 2-й блок - определение вероятности возникновения причин, приводящих к рискам, на основе анализа и оценки конкретной ситуации; 3-й блок - определение показателей рисков, которые учитываются при корректировке организационно-технологических решений на этапе их обоснования и выбора оптимального. Каждый блок модели в конечном виде должен быть представлен как алгоритм, чтобы его можно было реализовать на персональном компьютере. Определение вероятности возникновения причин, приводящих к рискам, на основе конкретных ситуаций проводится с использованием базы знаний экспертной системы. Определение расчетных показателей рисков, которые учитываются при обосновании и выборе организационно-технологических решений, проводятся по зависимостям, приведенным в таблице 1. |
Преимущества перед известными аналогами Аналоги не известны |
Стадия освоения Внедрено в производство |
Результаты испытаний Технология обеспечивает получение стабильных результатов |
Технико-экономический эффект Повышение производительности труда |
Возможность передачи за рубеж За рубеж не передаётся |
Дата поступления материала 24.12.1999 |
У павильонов Уральской выставки «ИННОВАЦИИ 2010» (г. Екатеринбург, 2010 г.)
Мероприятия на выставке "Инновации и инвестиции - 2008" (Югра, 2008 г.)
Открытие выставки "Малый бизнес. Инновации. Инвестиции" (г. Магнитогорск, 2007 г.)
Демонстрация разработок на выставке "Малый бизнес. Инновации. Инвестиции" (г. Магнитогорск, 2007 г.)
